PE排污管施工技术交底之施工前技术准备
时间2019-3-11 9:21:29 作者:本站原创
在市政排污管网络建设时候,采购合格的PE排污管,找一个技术过硬的施工团队,才能够保证一个工程的安全施工,在这个过程中,需要有专业的技术技能,才能合理的安排施工团队进行施工,这里润硕管业整理一份PE排污管施工技术交底文件分为三个部分一一为大家参考:
施工前技术准备
1.施工前做好施工图纸的会审,编制施工组织设计及交底工作。
2.完成施工交接桩、复测工作,并进行护桩及加密桩点布置。
3.对管材检验试验工作已完成。
材料要求
1.管材、管件及电热熔带进场应有产品合格证和出厂质量检验报告。

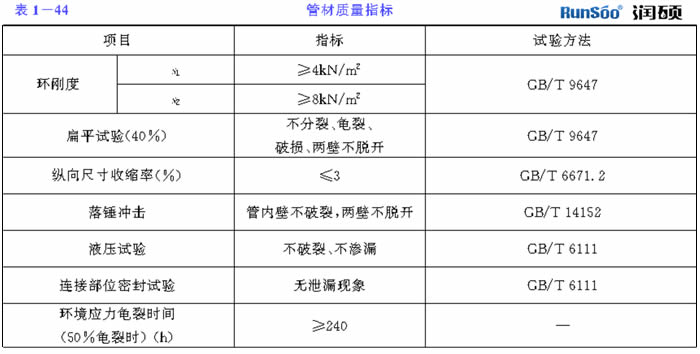

2.管材质量应符合表1-44的要求。
PE管材质量指标表
3.电热熔带标准见表1-45。

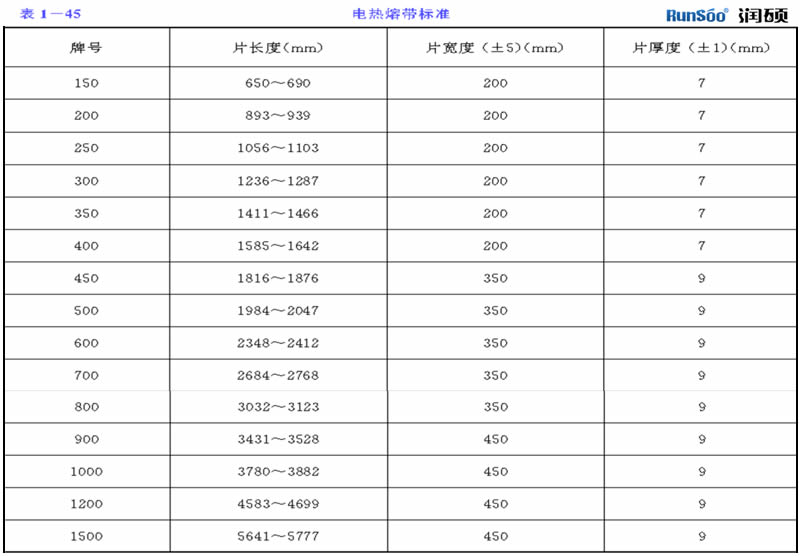

PE管电热熔带标准
4.管材规格及几何尺寸允许偏差见表1-46。

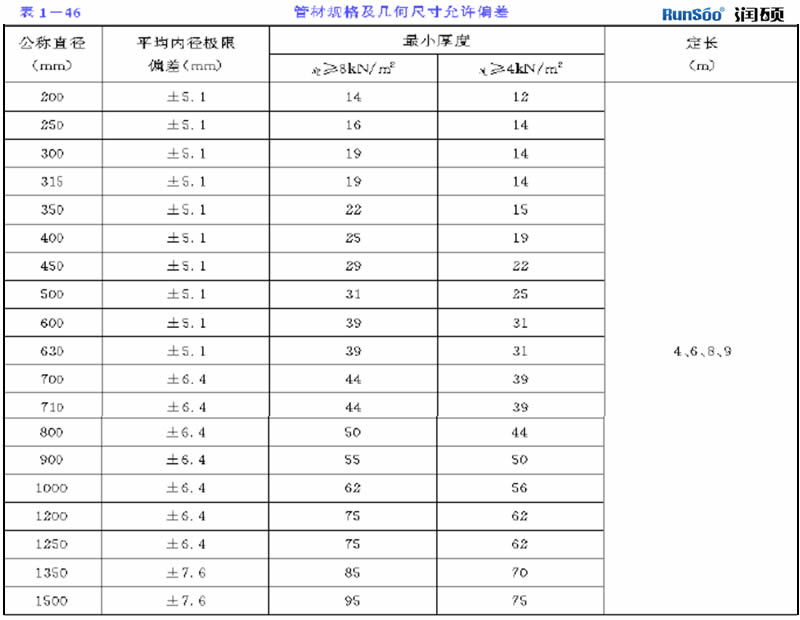

管材规格及几何尺寸允许偏差见表
机具设备
1.机具:电熔焊机、便携式切割锯、平板振动夯、蛙夯、夹钳、扣带、水平垫木或沙袋、清洁布等。
2.检测设备:水准仪、经纬仪、小线、直尺、卷尺等。
作业条件
1.施工交通疏导方案经有关主管部门批准;地下管线和其他设施物探和坑探调查清楚,地上、地下管线设施拆迁或加固措施已完成。
2.现场“三通一”平已完成,地下水位降至槽底0.5m以下。
3.施工技术方案已完成审批手续。

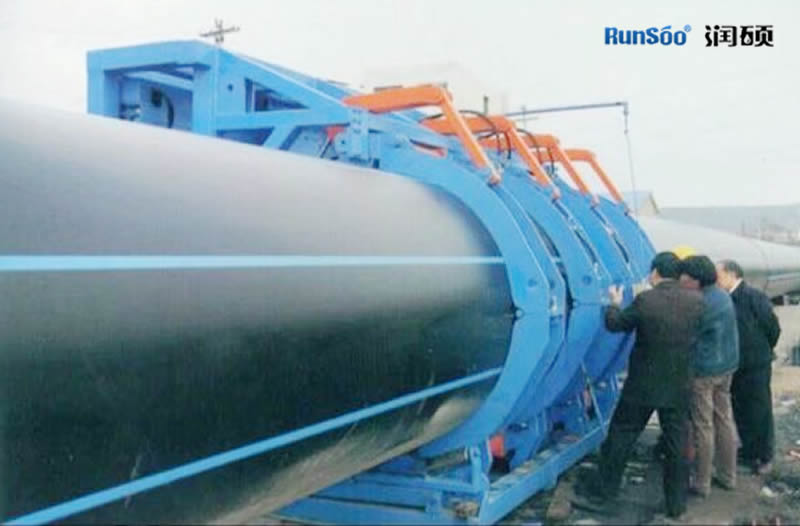

大口径PE排污管施工中
以上就是PE排污管施工技术交底的第一部分,在施工前准备是最重要的环节,准备工作做得好,才能接下来的施工工程一帆风顺。
